5死3伤!成渝中线重庆段站前1标“2·23”较大坍塌事故调查报告
2026/8/28 17:24:43 浏览数:175
来源:重庆市应急管理局

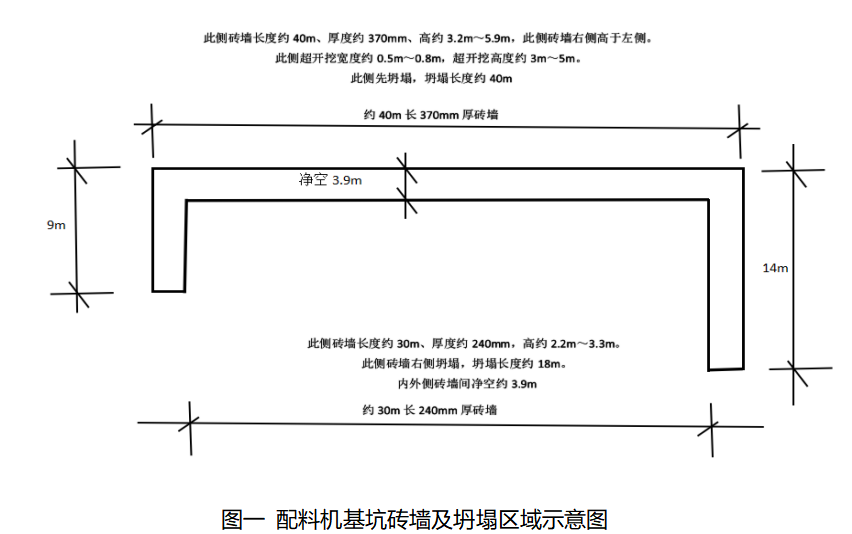

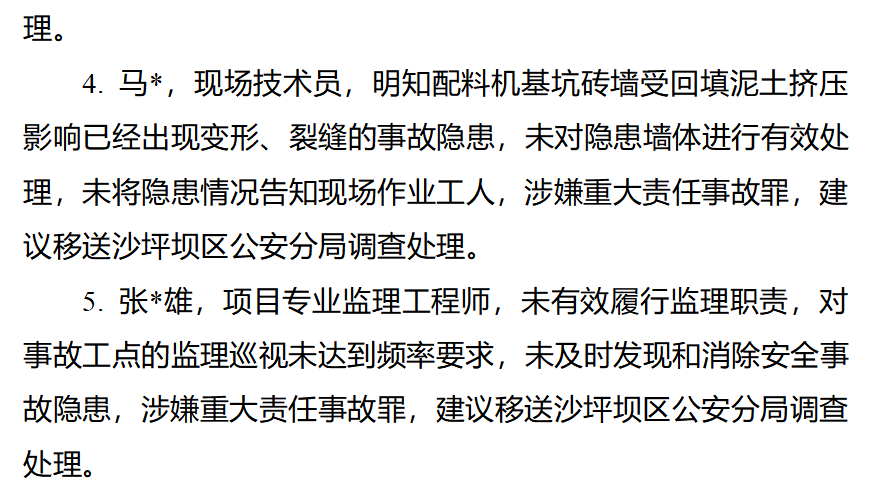

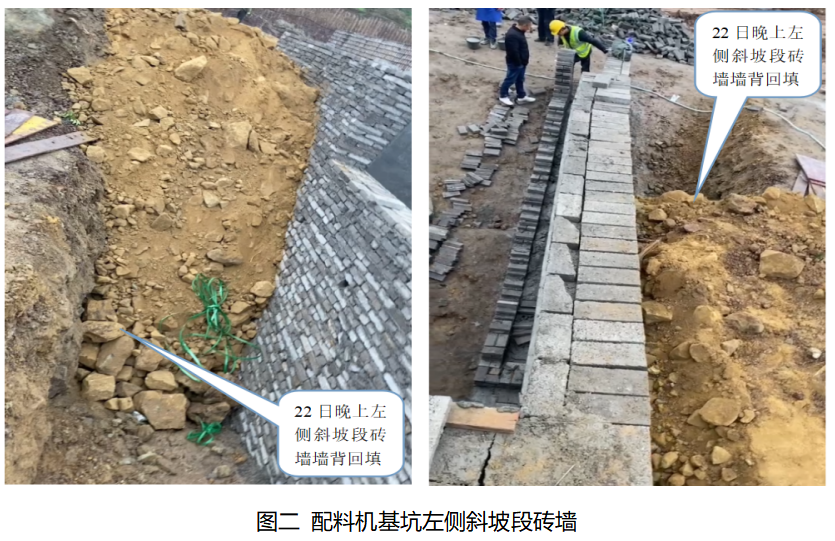

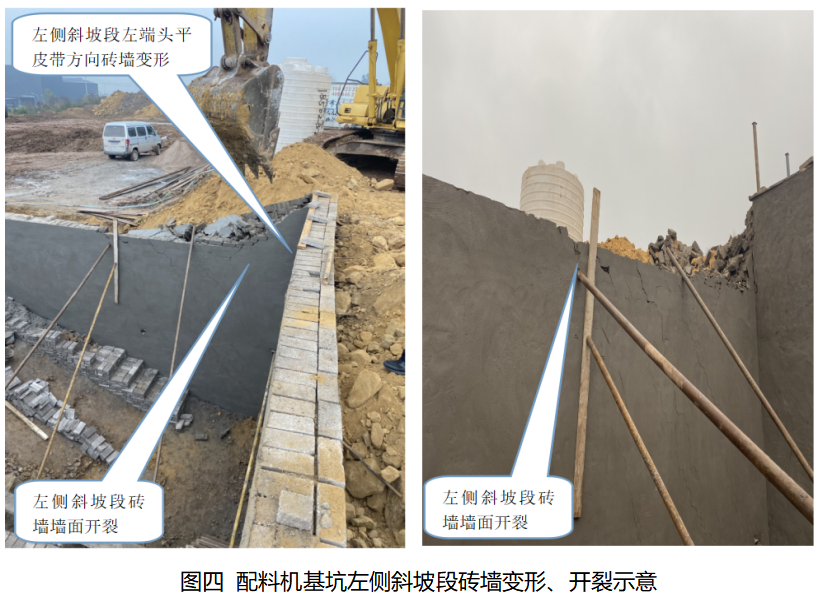

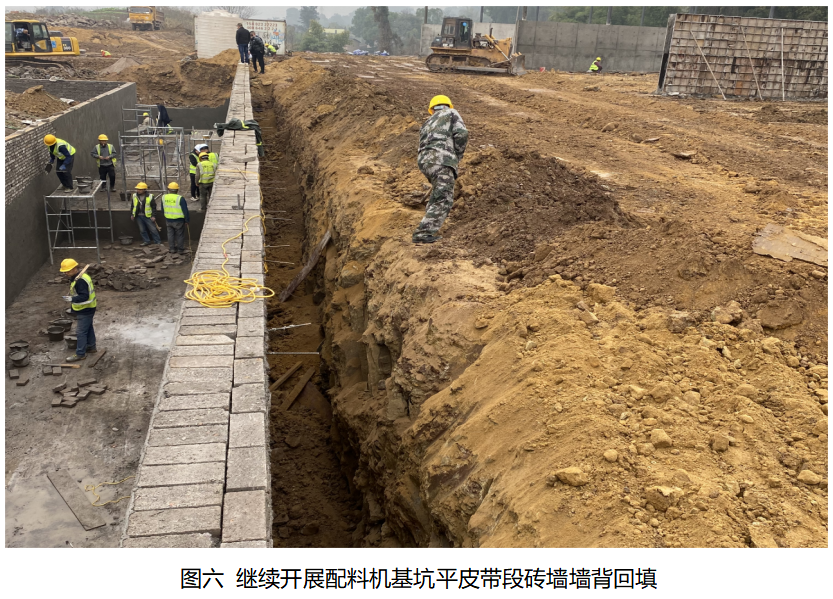

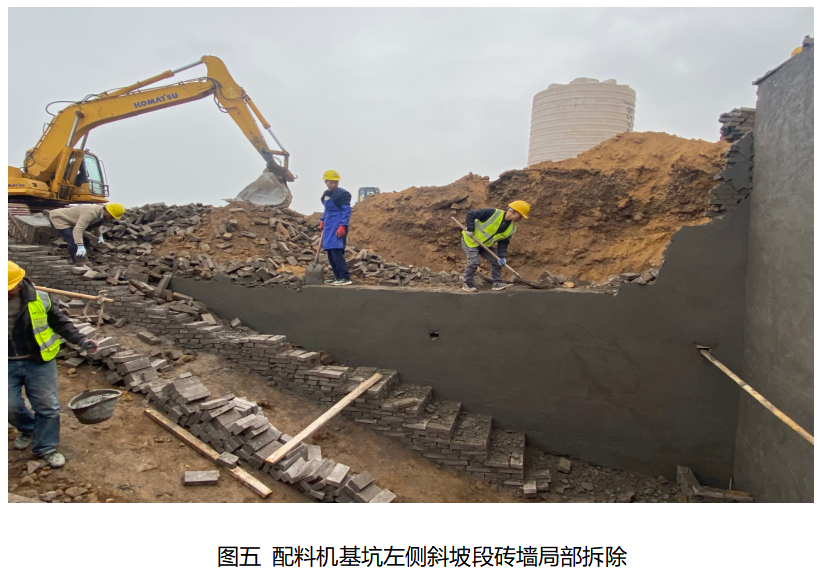

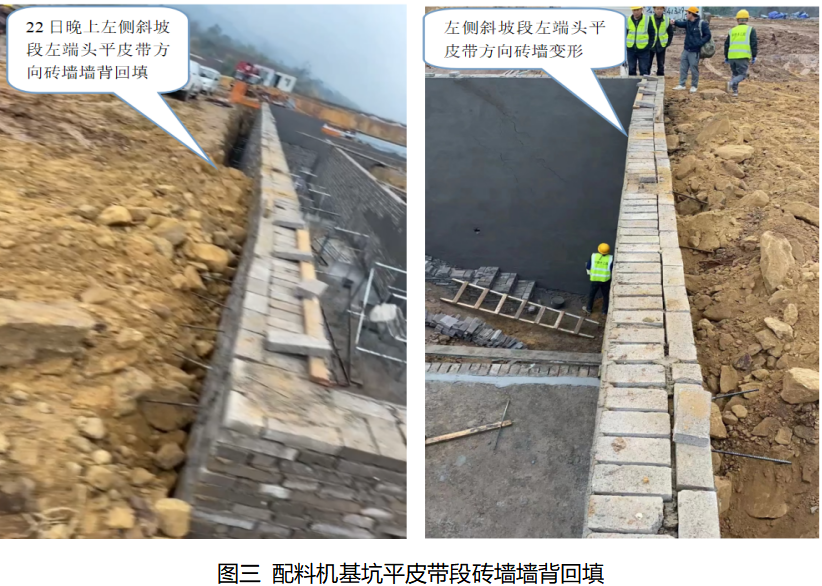

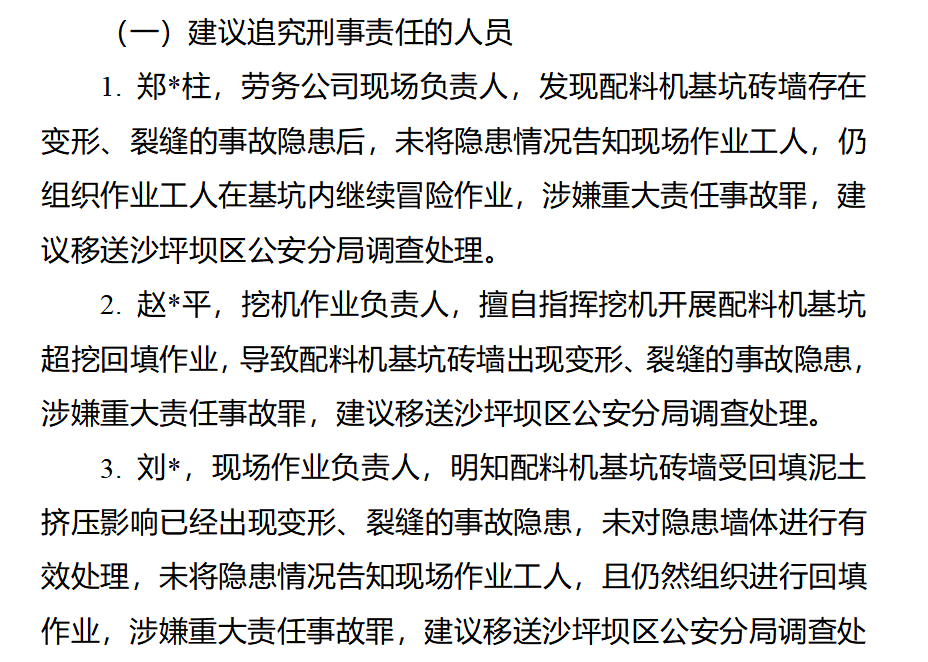

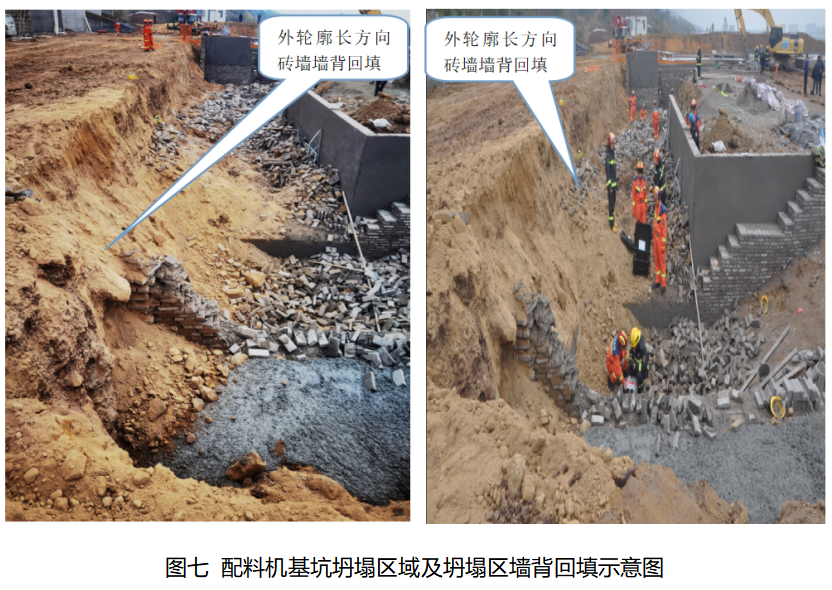

这份事故调查报告,近日在重庆市应急管理局官网对外公布,距离事发已过去3年多。 报告显示,2023年2月23日10时35分,重庆沙坪坝区回龙坝镇,成渝中线重庆段站前1标2号拌和站配料机基坑围墙施工中发生坍塌,造成5人死亡、3人受伤,直接经济损失约667.98万元。 这起事故,起因是一面围墙。 2号拌和站配料机基坑需砌筑砖墙挡土。这道砖墙属于施工临时设施,事发时正处于砌筑和回填过程中。 2月22日晚,挖掘机负责人赵某自行安排挖掘机,用泥土对砖墙墙背进行回填。 方案要求分层砌筑,砂浆达到规定强度后方可回填。此次回填未按方案执行。 2月23日约7时,工人发现左侧转角处长方向墙体变形、短方向砖墙内侧抹灰开裂。 约7时30分,现场负责人郑某通过微信将情况报告项目部一分部技术员马某。 约7时50分,一分部副经理刘某和技术员马某到场查看,决定将开裂的短方向砖墙部分拆除后重新砌筑。 约9时,刘某安排挖掘机、推土机及人工用泥土进行墙背回填。 10时35分,约40米长的砖墙向基坑内侧坍塌,砸垮内侧约18米长的砖墙,基坑内8名工人被掩埋。 4人当场死亡,1人送医抢救无效死亡。事故共造成5人死亡、3人受伤。 5名遇难者,全部来自劳务公司。 这3个半小时里,现场拆除了开裂的一小段墙体,随后继续回填墙背。 调查认定,事故直接原因是砖墙墙背回填不符合方案要求,墙体承载能力不满足要求,造成坍塌。 违规作业行为包括:违反分层砌筑原则,一次性砌筑;未待砂浆达到规定强度即一次性回填;回填未使用砂浆。 报告显示,项目经理郭某自2月11日开工至事故当天,脱岗。 开工12天,项目经理未检查、未督促方案实施,未排查隐患。 施工现场还存在多项管理问题:入场安全教育不足;技术交底与方案不符、签字造假;专职安全管理人员无资格;多班组交叉作业无协调。 监理单位方面:未指定专职监理,巡视未达到每两天一次全覆盖;2月18日巡查提出的整改要求,此后未跟进。 2月23日,事故发生时,以上问题均未解决。 调查报告建议,5人涉嫌重大责任事故罪,移送公安机关。 劳务现场负责人郑某。 挖掘机负责人赵某。 现场作业负责人刘某。 现场技术员马某。 项目专业监理工程师张某。 行政处罚方面,三家单位罚款合计455万元。款并纳入联合惩戒: 山西*天建筑工程有限公司,罚款150万元。 中*局四公司,罚款155万元。 成都*监理有限公司,罚款150万元。 个人罚款: 中*局四公司总经理36.78万元; 监理公司总经理24.6万元; 项目经理3万元; 一分部经理3万元; 劳务公司法定代表人2.3万元。 公职人员处理方面: 中*局四公司总经理被诫勉、免职; 项目经理被政务记过、免职; 副经理、技术员等被开除公职; 一批管理人员被政务降级、免职。 市安委办约谈了建设单位和中*局。 附件下载: 成渝中线重庆段站前1标“2·23”较大坍塌事故调查报告.doc







从发现墙体变形,到墙体坍塌,中间隔了约3个半小时。


来源:建设监理
